連江西牛航運樞紐工程中采用高壓旋噴灌漿的形式處理和解決基礎防滲和提高基礎承載力,采用三重管法(也叫CJB工法)進行高壓旋噴,按設計圖紙?zhí)幚聿课恢饕?#、5#、6#泄水閘閘室底板基礎:
1、作為基礎防滲的高壓旋噴樁布置在樁號L0+1.3和L0+-10.0兩條軸線上,設計樁距為60cm~80cm,由于本工程基礎條件差、為強巖溶發育區,為保證防滲質量,建議樁距采用60cm,增加有效搭接厚度;
2、在5#號泄水閘閘室底板下布置8根梅花狀2.0m的高壓旋噴樁,樁徑Φ800mm時單樁極限承載力:2000kN,結合回填C15砼共同作用做為復合地基基礎,能滿足地基承載力要求。
施工方法
采用三重管高壓旋噴灌漿形成防滲墻,設計穿過砂礫石層,深入基巖面或相對不透水層0.5m,采用直線搭接形式。
三管分別輸送水、氣、漿三種介質,漿液采用純水泥漿(1:1),采用R32.5普通硅酸鹽水泥拌制,成孔直徑100mm,施工過程中注意返漿的比重、不同地質交接處和到墻頂?shù)奶嵘俣,保持三管的管路暢通和高壓噴射注漿連續作業。
對于高噴防滲墻底與基巖的銜接處,適當增大灌漿壓力,保證與基巖的可靠銜接,為消除固結體頂部凹穴即深入回填砼的底部這一段,在原噴射孔位上,進行第二次注漿,復噴長度0.3~1.0m。

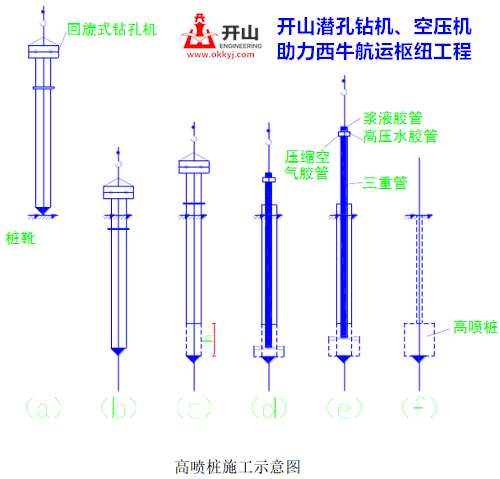

▲施工示意圖
主要設備
2臺開山牌潛孔鉆機(成孔110mm)、2臺開山牌空壓機(9m3)、1臺XY-100型地質鉆、1臺CYP50型三重管液壓臺車、2臺巨能牌高壓清水泵、2臺攪漿設備、2臺灌漿泵和2臺3D-S型壓漿泵。
